Construction d’amphithéâtres sur le campus de Terre Sainte
10 février 2026
Ce projet relève de la fiche action FEDER FA4.2.3 – Construction en faveur d’Enseignement Supérieur. Dates clés : L’Université de La Réunion projette la construction de deux amphithéâtres bioclimatiques sur le campus de Terre Sainte à Saint-Pierre, dans le cadre du développement de l’UFR Santé. Ce projet s’inscrit dans une dynamique de croissance des effectifs étudiants, […]
Ce projet relève de la fiche action FEDER FA4.2.3 – Construction en faveur d’Enseignement Supérieur.
Dates clés :
- le 6 octobre 2025 : transmission du projet SPSI au MESR ;
- le 8 octobre 2025 : remise du dossier d’expertise et de labellisation auprès du rectorat ;
- le 9 octobre 2025 : validation de l’opération et de son plan de financement par le CA ;
- le 9 décembre 2025 : notification du marché MOE à TAND-M REUNION SAS au terme d’un concours de maîtrise d’œuvre sur APS ;

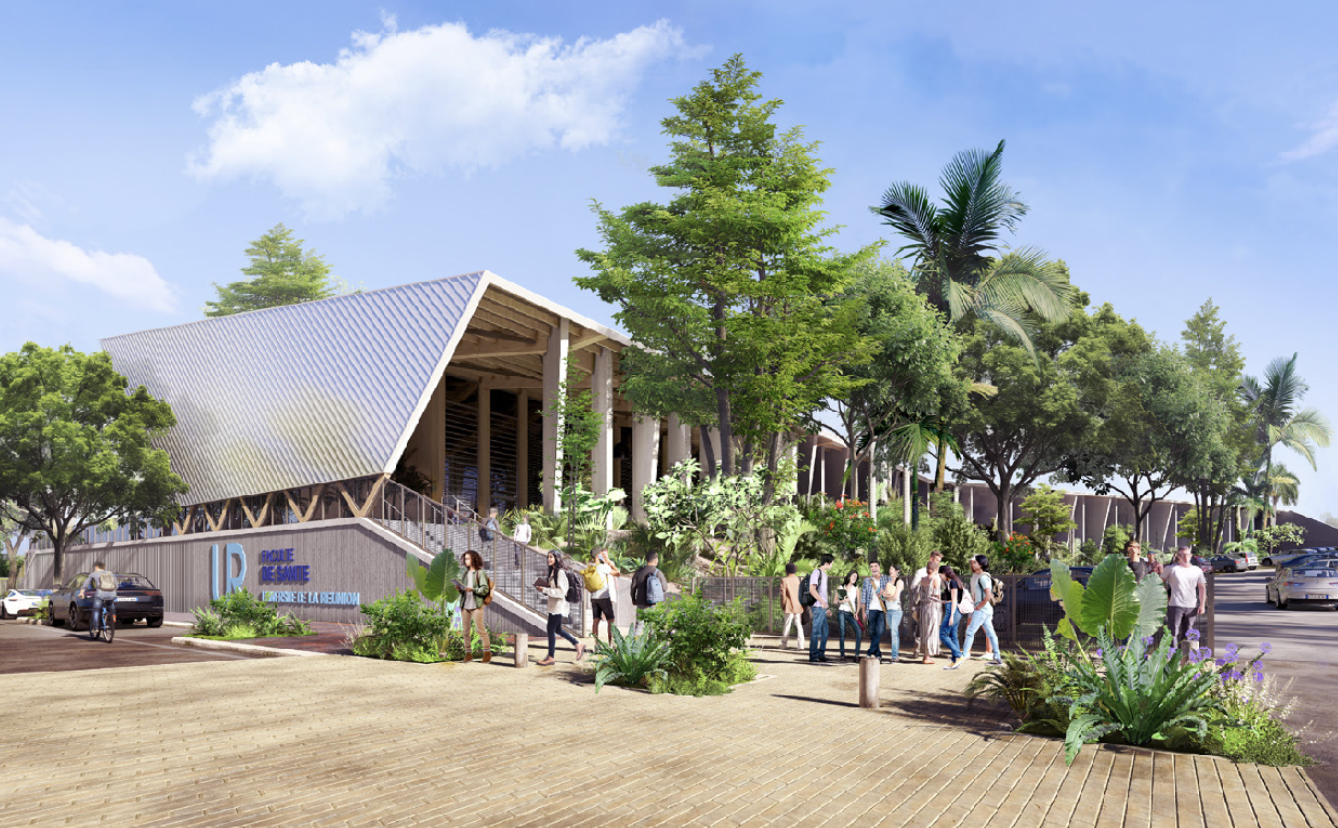

L’Université de La Réunion projette la construction de deux amphithéâtres bioclimatiques sur le campus de Terre Sainte à Saint-Pierre, dans le cadre du développement de l’UFR Santé.
Ce projet s’inscrit dans une dynamique de croissance des effectifs étudiants, avec l’arrivée des étudiants en médecine du Tampon, et avec l’ouverture du deuxième cycle de médecine sur l’île, permettant désormais un cursus complet localement.
Le site retenu, situé dans la ZAC Océan Indien, présente des contraintes réglementaires et paysagères fortes, notamment la préservation de 40 % de la parcelle en espaces verts. L’amphithéâtre vise à répondre à un besoin urgent d’infrastructures pédagogiques adaptées, dans un contexte de saturation des capacités actuelles et de transformation stratégique de l’offre de formation en santé.
Les enjeux du projet sont multiples : il s’agit d’assurer une gestion fluide des flux de plus de 2 000 usagers attendus, garantir un confort acoustique, visuel et thermique optimale, et intégrer des technologies audiovisuelles avancées. La modularité des espaces est essentielle pour s’adapter à la diversité des usages (enseignement, événements, conférences).
La durabilité est au cœur du projet : matériaux écoresponsables, gestion des eaux pluviales, intégration paysagère, et maintenance facilitée sont autant de critères structurants pour assurer la pérennité et l’adaptabilité de l’équipement.
Le Programme Technique Détaillé de juillet 2025 fait apparaitre en résumé les besoins suivants :
- Un amphithéâtre de 600 places
- Un amphithéâtre de 200 places modulable
- Deux salles de TD de 50 places
- Des locaux supports
- Stationnements, bornes de recharges vélos
Pour une surface utile de 1480 m² soit environ 2000 m² de Sdp.
Le projet ambitionne d’être un modèle en matière environnementale, et respectera la norme NZEB préconisée par les fonds FEDER à La Réunion.
Concernant le volet financier de l’opération, le coût prévisionnel est établi à 14 300 000 € TTC (soit, environ 13 179 000 € HT).
Son financement prévisionnel se présente comme suit :
| Coût total € TTC | Coût total € HT | FEDER 80% € HT | Etat MESRI CPN | Etat MESRI HPO |
| 14 300 000 | 13 179 000 | 10 520 000 | 2 659 000 | 1 121 000 |
